4月最新工程进度,邀您共鉴家境新颜
实景图
工地现场如火如荼,吊机轰隆运转,源源不断地向各个施工区域调度物料。忙碌的景象,无不预示着项目的稳步前进。
实景图
目光所及,都是施工人员忙碌的身影,测量尺度、捆扎钢筋、运转物料,每一项工作都在紧锣密鼓地进行,抓细节、重品质、科学管理、安全规范,工人们牢记着施工的核心要义,让亚星瑞澜苑的人居梦想,从一纸蓝图,在这片土地上生长发芽。
实景图

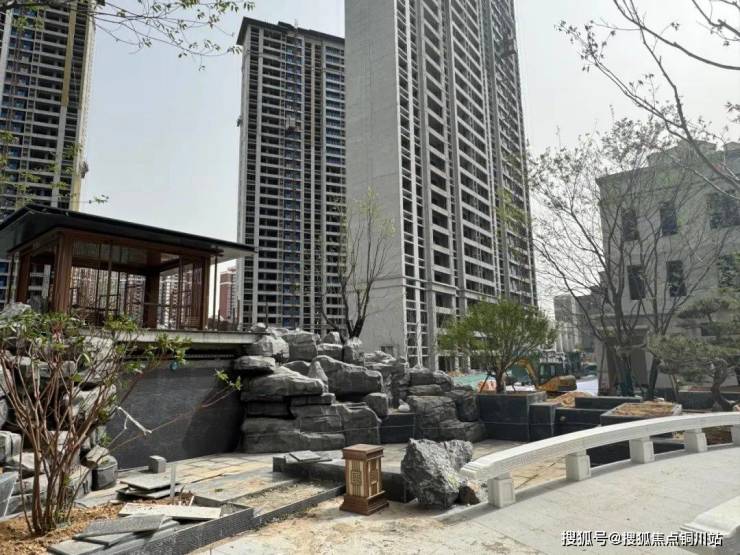

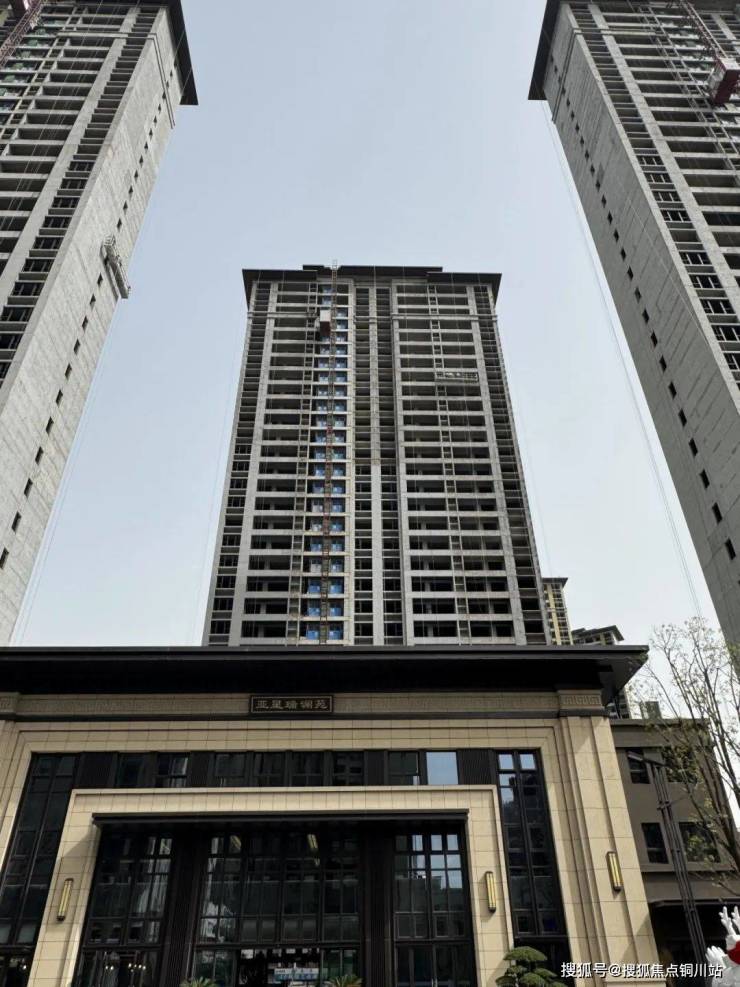

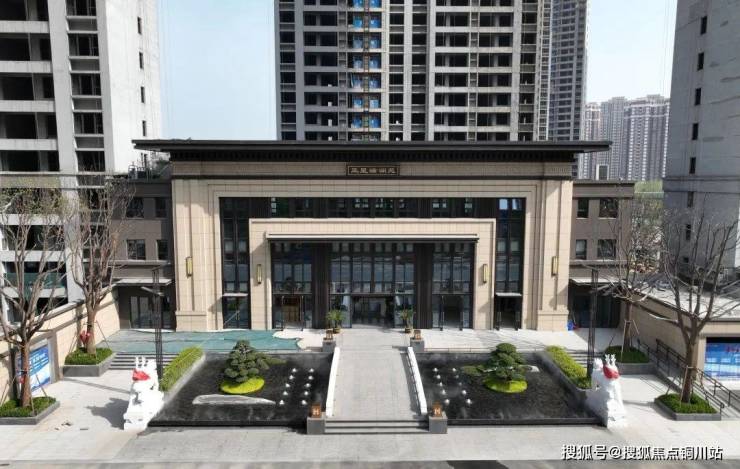

亚星瑞澜苑,8大奢享配套,瑞出好生活,近1000㎡多功能会所,1大酒店式归家大堂,6大超级会客厅,精工实景呈现,向人们展示着独特的风采。
左右滑动查看更多会所实拍
实景图

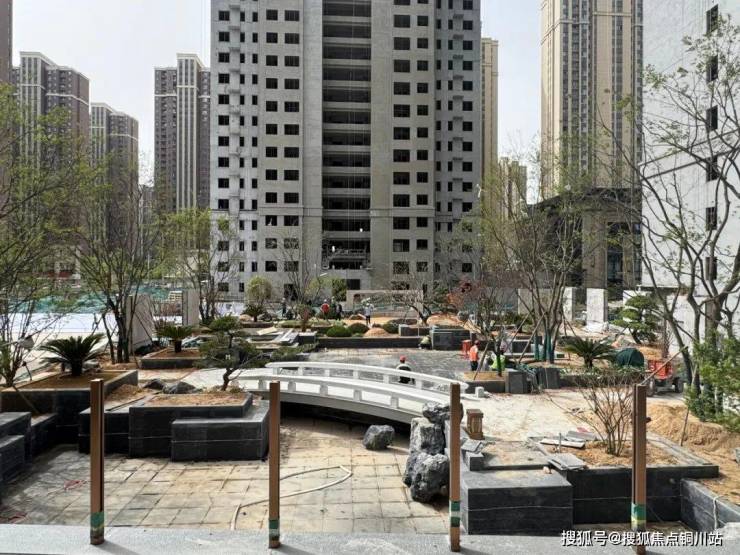

在项目的推进过程中,每一处细微之处、每一次阶段性的进展,都以精益求精的态度雕琢,力求尽善尽美,致力于为业主呈现一座完美的理想家园。
接下来,为您带来详细的工程进度播报:
生长时刻 楼栋实景全览

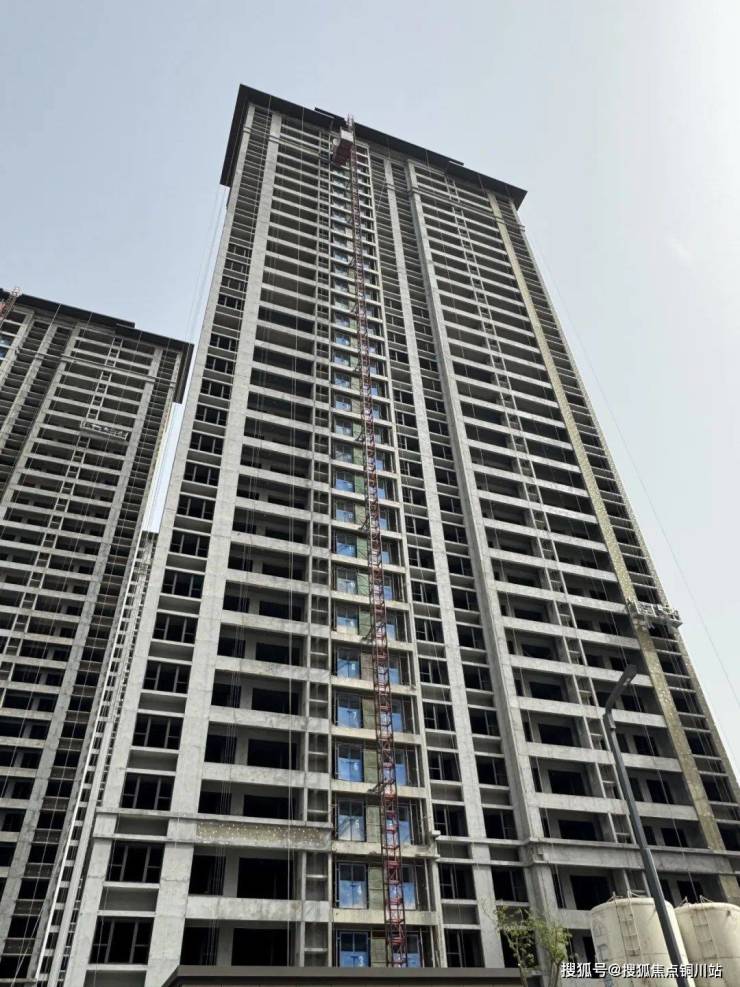

1号楼
1 号楼内部主体全部施工完成,二构完成,内粉完成。外立面23层以上施工中,水电消防同步进行。
屋面:防水保护砖、女儿墙压顶砌粉完成。
地坪:负二-34层完成。粉分水器台34~10层完成。3层~1层完成。
墙砖:2~34层及夹层前室完成。
负一~夹层前室、2-34层完成。一层公区地砖完成
吊顶:2层-20层龙骨安装及吊顶封板完成。
批白:4层样板完成。
楼梯踏步:东、西楼梯踏步完成。
外墙保温:23层以下完成。
阳台保温:3-27层完成。
外粉:23层以下完成。24层以上南立面、采光井拉毛完成。
电梯门安装完成
防水:2-34层连廊及飘窗下防水完成。

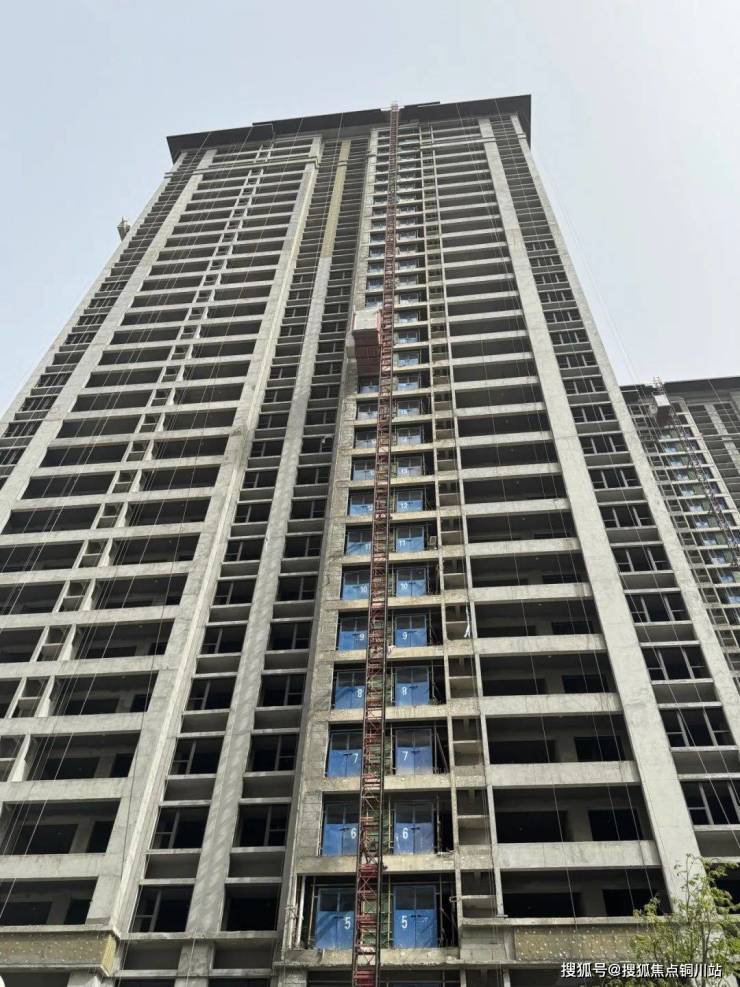

1号楼实景图
2号楼
2 号楼内部主体全部施工完成,二构完成,内粉完成。外立面23层以上施工中,水电消防同步进行。
吊顶:2层-31层龙骨完成。石膏板封板:2-25层完成
批墙:3-13层、17层、19层批墙、顶完成;14-18层一遍找补完成修补,2号楼24-34层外墙保温。东、西立面完成,采光井完成
北立面完成,南立面完成95%。
保温外粉:24-34层保温外粉刷,东西山墙完成,北立面完成,南立面完成85%
腻子:公区腻子完成90%,北立面腻子一遍完成10%。

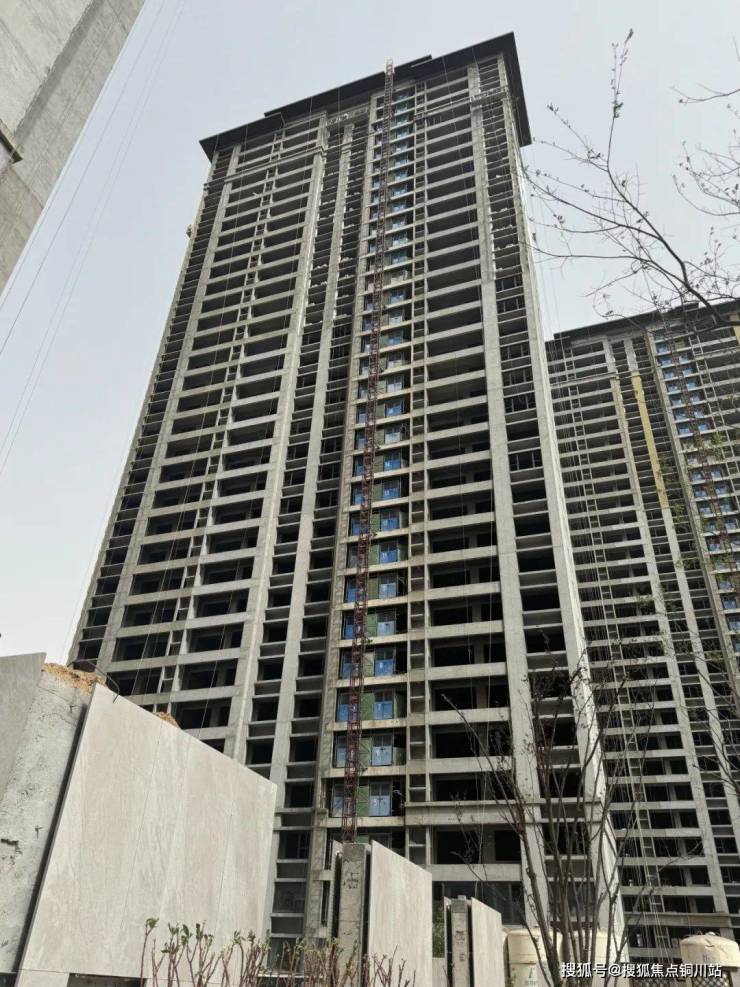

2号楼实景图
4号楼
4 号楼内部主体全部施工完成,二构完成,内粉完成,地坪完成,屋面防水保护砖及女儿墙砌粉完成。外立面23层以上施工中,水电消防同步进行。
防水:连廊防水2-34层完成。防水:做设01、02户阳台外立面防水完成。
公区墙砖:2-17、19-22、24~31层完成。33、26、23、18、层4人各完成80%。
公区地砖:2-34层地砖完成。一层地砖完成。
吊顶:2层-25层龙骨完成,33层龙骨安装完成。2~15层封板完成。
批白:4层样板验收完成;墙面5层~15~19层第一遍找补完成,5-13层墙二遍完成。22层找补批顶板完成50%。
外墙保温:23层以下完成
阳台保温:25层以下阳台保温完成。东西山墙岩棉粘贴完成。
外粉:23层以下完成。24层以上挂网拍浆完成。
4号楼实景图
6号楼
6 号楼内部主体全部施工完成,二构完成,内粉完成,屋面吊篮安装完成。外立面23层以上施工中,水电消防同步进行。
外粉:1~21层外保温外墙粉刷完成。2人外立面1~34层非保温区域外墙粉刷80%。
保温:1~21层外墙保温完成。5人南、北立面贴岩棉板完成30%。
地坪:浇筑完成。
墙地砖:2~34层墙地砖粘贴完成。
室内批墙:4~13层完成,墙面5~15层一遍完成。7人16~22层墙面找平完成90%。
楼梯踏步:-1~34层楼梯踏步粉刷完成。
公区吊顶:2~34层龙骨施工完成。3~15层封石膏板完成。
6号楼实景图
7号楼
7号楼主体全部施工完成;二构完成;内粉:完成。外立面23层以上施工中,水电消防同步进行。
墙砖:2-30层完成,31层完成50%。
地砖:2-32层完成。
吊顶:2-32层龙骨完成, 2-15层石膏板封板完成。
批白:3层-11层批墙、顶完成,12-16层第一遍完成,17层一遍完成50%。
外粉:21-34层以下挂网、排浆完成80%;东、西山墙外粉完成;南立面挂线、打点完成。
外墙保温:21-34层以下西山墙保温完成20%。
7号楼实景图
9号楼
9号楼主体全部施工完成;二构完成;内粉完成;吊篮安装完成。外立面:23层以上施工中,水电消防同步进行。
